Kierowcy zostawiają Koszalin z boku. Działa już nowa droga
Cała obwodnica Koszalina i Sianowa, zrealizowana z dofinansowaniem z Funduszy UE w wysokości ok. 362 mln zł przy całkowitej wartości projektu ok. 1,3 mld zł, ma długość 20,2 km. Od 2019 roku funkcjonowały już odcinki o długości 12 km – od węzła Bielice do węzła Koszalin Wschód oraz węzeł Sianów Wschód.
W lipcu 2023 roku została oddana do ruchu obwodnica Sianowa. Wraz z oddaniem ostatniego odcinka znacząco ułatwiona została podróż kierowcom i zmniejszono uciążliwości dla mieszkańców miasta. Przejazd od węzła Bielice do węzła Sianów Zachód przez Koszalin zajmował około 20 minut, a w godzinach szczytu jeszcze dłużej. Teraz drogą S6 ominięcie Koszalina zajmie mniej niż 10 minut.

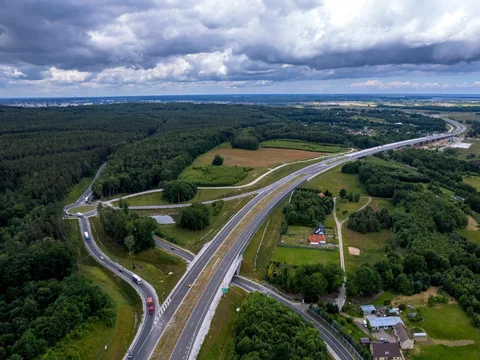

Nowe rozwiązania – estakada o długości 800 metrów
Pierwotny projekt zakładał przejście drogi pod linią kolejową i wkopanie się w Górę Chełmską znajdującą się na wschód od Koszalina, gdzie w gruncie występuje woda pod ciśnieniem. Takie rozwiązanie nie było możliwe do realizacji, dlatego zdecydowano się na budowę estakady o długości 800 metrów nad obszarem o najgorszych warunkach gruntowo-wodnych. Pod koniec 2020 roku został ogłoszony przetarg na dokończenie obwodnicy zgodnie ze zaktualizowanym projektem.
Prace przy dokończeniu obwodnicy
Po udostępnieniu do ruchu ostatniego odcinka obwodnicy Koszalina, o długości 4,6 km, będą jeszcze kontynuowane prace poza jezdniami głównymi. Kończony będzie przepust na drodze dojazdowej oraz prace przy drogach lokalnych prowadzących do wiaduktu WD-117. Południowa nitka estakady ES-119, gdzie musi jeszcze zostać wykonana nawierzchnia oraz roboty wykończeniowe, powinna być gotowa w ciągu kilku tygodni. Zakończenie całości prac przy obwodnicy nastąpi na początku sierpnia 2024 roku.
Powstaje dalsza część S6 do Gdańska
Po oddaniu do ruchu obwodnicy Koszalina droga S6 kończy się za Sianowem, ale realizacja S6 jest kontynuowana. W budowie są odcinki Sianów – Sławno i Sławno – Słupsk o łącznej długości 46 km. Trwają zarówno prace drogowe, jak i mostowe, rozpoczęło się wykonywanie podbudów bitumicznych. W wielu miejscach zostały wprowadzone tymczasowe organizacje ruchu i kierowcy muszą liczyć się z utrudnieniami. Zakończenie prac planowane jest w drugiej połowie 2025 roku. Trwa również budowa odcinków S6 w województwie pomorskim. Powstaje tu druga jezdnia obwodnicy Słupska oraz cztery odcinki realizacyjne od Słupska do trasy kaszubskiej. Całość połączenia S6 do Gdańska ma być gotowa w I połowie 2026 roku.
